在有关风格、格局的紧锣密鼓敲过,墙壁、地砖的配角垫场戏唱罢之后,厨房的主角橱柜终于登场了。如果请专业人员安装橱柜,一般是只管橱柜就位,完全不及其它的,既没有台面,也不接水电。那样的话,大约要两个人,一两天就完成,费用是一两千元。而我自己做,要里里外外一把手,要全局在胸,顾及各相关方面,遇到牵扯就得停下来,先解决牵扯,所以就会拖得久点,大约得两三个星期。我的修房系列报道要想不相隔太久,就不能等完全装好再写。现在先讲橱柜安装的第一部分,大约装了将近一半,算一个段落。这样虽不完整,但好处是可以整得详细一点,看橱柜像积木一样一块块搭上去,从无到有,逐渐成形。

橱柜安装的顺序,应该是从上到下,从拐角到两翼。这不是即兴的自由选择,而是实际的技术需要,你如果实际干过就会明白,其中的道理边干边说吧。

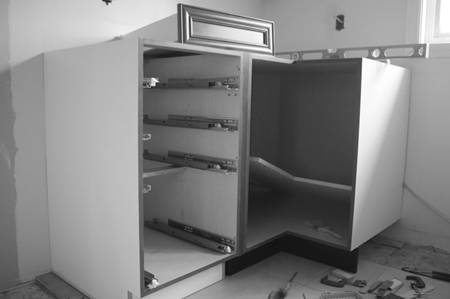

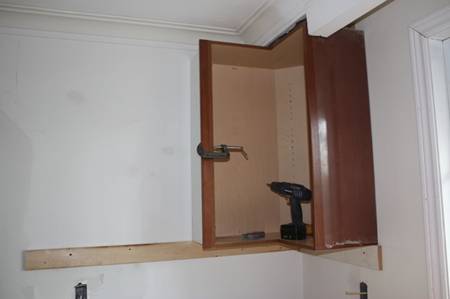

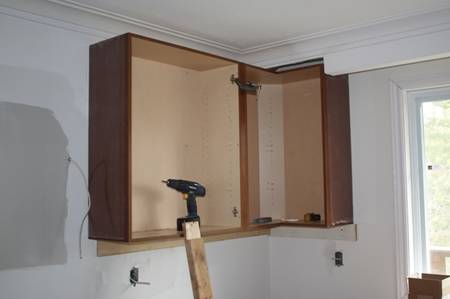

1,在抬柜上墙之前,先要做好准备工作。一是决定柜子高度,在墙上画好水平的基准线,同时画好橱柜分布线,做到成竹在胸。按照普遍接受的标准,下柜包括台面的高度是36英寸,上柜底部是54英寸,间距18英寸就是留给backsplash的高度。这是从铺好的地砖表面起算,而不是从裸露的subfloor量起,二者相差约5/8英寸。这样,我订购的36英寸高的上柜,其顶部高度就是90英寸,与两个一体高柜齐平,距8英尺高的屋顶约6英寸。第二个准备是用stud finder寻找到墙内木方的位置,做好标记。这一步很重要,因为固定橱柜必须每一个钉子都穿墙入木,才能承担分量。第三个准备是用长尺或长木发现墙体的凹凸处,预先垫平。只有在施工时才发现,你平时觉得很完美的墙,原来是不平的。

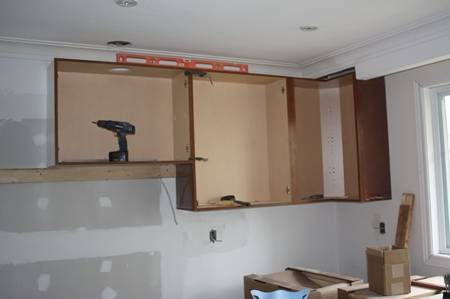

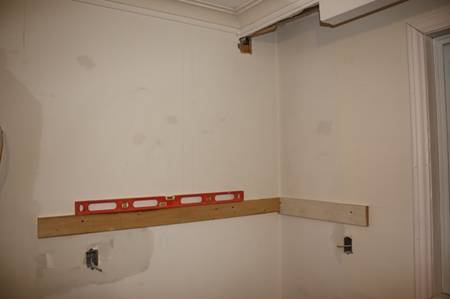

2,L型的厨房,装柜必须从拐角处向两边发展。所以首先在拐角处54英寸高度水平钉好两条横板,大约是1 x 4,作为橱柜的“座位”,它起到高度的引导和重量的支撑双重作用。在书上和网上,很多装橱柜教材都建议装这个临时基准横板,它确实很方便,对初次DIY者和认真的专业工人都是如此。但是我经历的唯一一次专业安装(以前讲过,是2004年),工人不用这个,而是用两根木棍作支撑,木棍上不同高度锯出三个豁口,以此豁口顶住橱柜底部边沿,靠调整木棍的斜度来微调橱柜高度。这样装柜更快捷,但要求技术熟练,边举柜边支撑、调整还得有力气,不适合业余DIY和求精不求快的房主。

http://i733.photobucket.com/albums/ww331/laolee_2009/kitchen/kitchen2/030.jpg

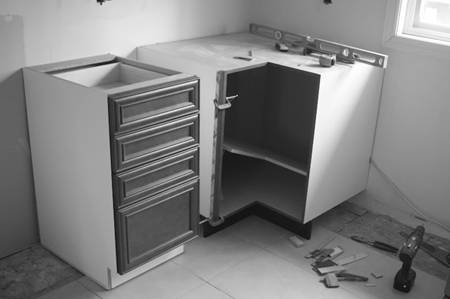

3,两人把角柜抬上去“坐住”,再用水平尺在各方向测量垂直和水平度。调整好后,在柜内预先标记好的stud位置钻入2寸半长的螺丝钉,务求入木,其标志就是到底时转不动了。上螺丝的位置是柜内上下两端各2寸之内,因为后面有加强条,而柜内后背的其它地方是空的(某些高柜中间还有一条)。图中可见角柜的左下角后背有空隙,那就是墙的不垂直,要加木片垫住。每柜要钻入4-6个螺丝钉,它本身的重量和将来的负重,全在这些钉上。

http://i733.photobucket.com/albums/ww331/laolee_2009/kitchen/kitchen2/033.jpg

4,凡是角柜,其两边都需要加一填空条(filler),以方便开门,不与邻柜冲突。算过整排柜的总宽度后,我在这加了一寸半宽的实木条。这些空间和辅料在预订柜子时就要考虑周全,计入图纸,别临到装时才发现缺料或尺寸不合。当然现在订柜,电脑就帮你把这些加上了,但是作为买主最好再审核一下,我就在订柜时因为最后一次审核,省回来800多元钱。怎么省的?后面还会说到。填空条是在柜侧板钻入短螺丝固定的,装时要先用C形钳夹住。螺丝不能直接上,要先用钻头钻先导孔。

http://i733.photobucket.com/albums/ww331/laolee_2009/kitchen/kitchen2/034.jpg

5,接着装第二柜,装时只有我一个人,想了个办法,用2 x 4木方锯一个槽,把柜撑住。调整好水平垂直后,先固定后墙螺丝,再连接侧板螺丝。精细的水平垂直十分重要,否则越联结多柜,误差越大。这柜的左侧是有颜色的(finished),与前一柜不同,这可不是无意的疏忽,是要多加钱的。

http://i733.photobucket.com/albums/ww331/laolee_2009/kitchen/kitchen2/037.jpg

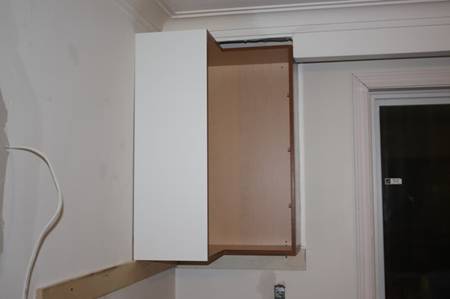

6,原来这里是炉台位置,短柜下是要装抽油烟机的,两侧柜会露出侧面。为求排风通畅,管道将直出屋顶,所以在装柜之前要先把洞打好。因为拆墙后原有moulding已不完整,要加以掩盖,所以我不能用那种现代风格的上空式抽油烟机,得装这个柜子。

http://i733.photobucket.com/albums/ww331/laolee_2009/kitchen/kitchen2/038.jpg

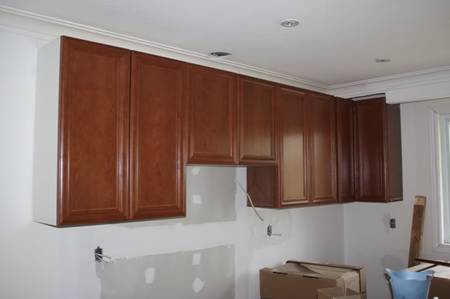

7,炉的左边与右边相同,都是对称的30寸宽柜子。上柜装到这里要暂停,因为接着是一块整板分隔开冰箱,要等下柜在此会师才能装。此时把柜门装上,先自我欣赏一下。

http://i733.photobucket.com/albums/ww331/laolee_2009/kitchen/kitchen2/039.jpg

8,下柜还是从角上开始,要先在地板基础上找平,我用废木板垫成与瓷砖表面水平。还是要从柜内穿螺丝固定在stud上,然后还是要加填空条。在拍此照时误调了相机功能,变成单色了,要怪我老眼昏花呢,还是一心不能二用?等发现时木已成舟,无法补拍了,但总比没图好吧?

http://i733.photobucket.com/albums/ww331/laolee_2009/kitchen/kitchen2/041.jpg

9,把四个抽屉的小柜连接上去,要先把抽屉卸下来。所以布置此柜在此,是因为将放刀勺筷子,位处炉子和水池洗碗机之间最方便。

http://i733.photobucket.com/albums/ww331/laolee_2009/kitchen/kitchen2/042.jpg

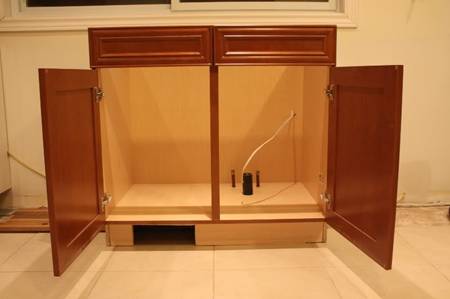

10,我把炉子和烤箱分了家,所以炉台将放在一个大抽屉柜上,最上层是两个假抽屉,其后是炉台厚度的空间。电源在下边大抽屉后,背板挖了一个洞。在炉左再装一普通柜后,安装了冰箱大侧板。最左边的冰箱上柜是比较难装的,因为其高度,因为其分量(双厚度,中间搁板无法撤出),也因为误差加大。但靠了太太帮忙,还是装上去了。冰箱左侧要求有开门的余地,所以多留了3寸的空档。如果在施工中发生误差,可以在这个空档处调整,这就是必须从拐角处开始的原因。

http://i733.photobucket.com/albums/ww331/laolee_2009/kitchen/kitchen2/044.jpg

11,在发现了相机的单色问题以后,再补一张这个场景,只是撤去了支撑。

http://i733.photobucket.com/albums/ww331/laolee_2009/kitchen/kitchen2/053.jpg

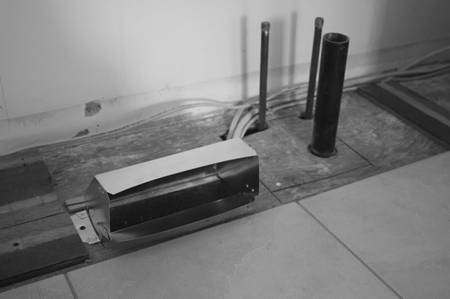

12,转天再做角柜的右翼,先同样加一条填条,然后是洗碗机位置,预留24寸空间即可,底下加木板垫平。洗碗机的水和电是从水池方向过来的,所以现在暂付阙如。紧挨着就是水池,但是池下有一个暖气口,要先处理好。我买了一个3 x 10寸的铁皮拐弯,修改了一下,固定在暖气口上,改变了气流方向。

http://i733.photobucket.com/albums/ww331/laolee_2009/kitchen/kitchen2/046.jpg

13,在水池柜的前踢脚板相应位置锯开了暖气口,又在精确测量之后,在水池柜的底部钻了三个洞,以穿过上下水管。然后一个人倾斜着对位套眼把柜搬了上去。上去后才发现背后墙面不垂直,地面左右不水平,只好再搬下来,修理柜子的边角,如此反复了几次,才搞得可以接受,背后用两个螺丝固定在stud上。固定后又发现电线没有穿进来,那是供洗碗机和粉碎器用电的,只好拆开再返工。

http://i733.photobucket.com/albums/ww331/laolee_2009/kitchen/kitchen2/052.jpg

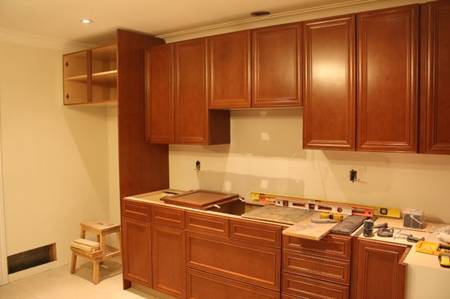

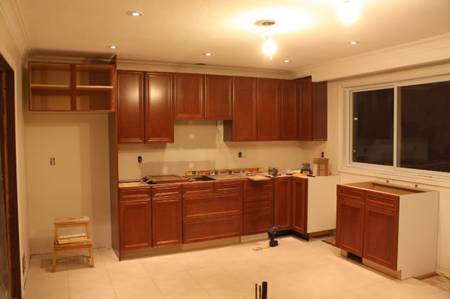

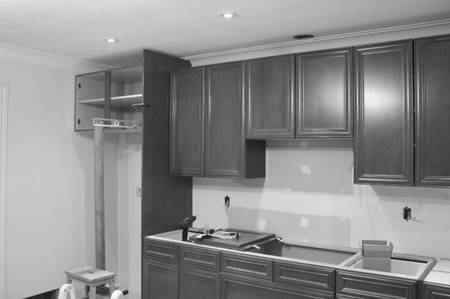

14,至此,橱柜安装了约一半,需要告一段落,可以回过头来审视一下阶段性成果。上柜的顶部要装双层的moulding,与天花板相接,上柜的底下也要装一条,底下还有踢脚板,这都是将来的细致活。

http://i733.photobucket.com/albums/ww331/laolee_2009/kitchen/kitchen2/055.jpg

为什么要告一段落,不一鼓作气搞完了?这可不是我写文章想拉成上下集的问题,而有实际原因,就是我在本篇开头说的牵扯。不夸张地说,这牵扯还是撼天动地的。怎么说呢?一是地砖还没有全铺完,所以没铺完是因为有个扫入式吸尘口没接好。二是我将要拆开天花板,安装一个天窗。刚刚做完这些细致活,又要重开糙活战场,我不能让橱柜在拆口下接灰呀!

我过去从来没有装过天窗,是我在文学城和家坛的备受吹捧、一年成名,使我的自信心极度膨胀,就查了些书,看了些说明,自认为一定能办成。天窗早买回来了,只等着天气再暖和点,就顶下开洞,上房揭瓦,让我的厨房再迎天光。所以,下一集将不讲橱柜,单说天窗。能装得怎么样还说不定,这心里真有点打鼓呢!谁说“大师”不是吹的?

发布: 04/26/2010    作者: 房崇    来源: 文学城博客
